一线传真 | 下苇甸电站首台机组转子顺利实现吊装
颁布功夫:
2025-01-06
起源:
北京灾后沉建项目办、北京运营公司

1月3日 ,下苇甸电站6#水轮发电机组转子顺利实现吊装 ,标志取电站首台机组正式进入总装阶段。

一线传真 | 下苇甸电站首台机组转子顺利实现吊装

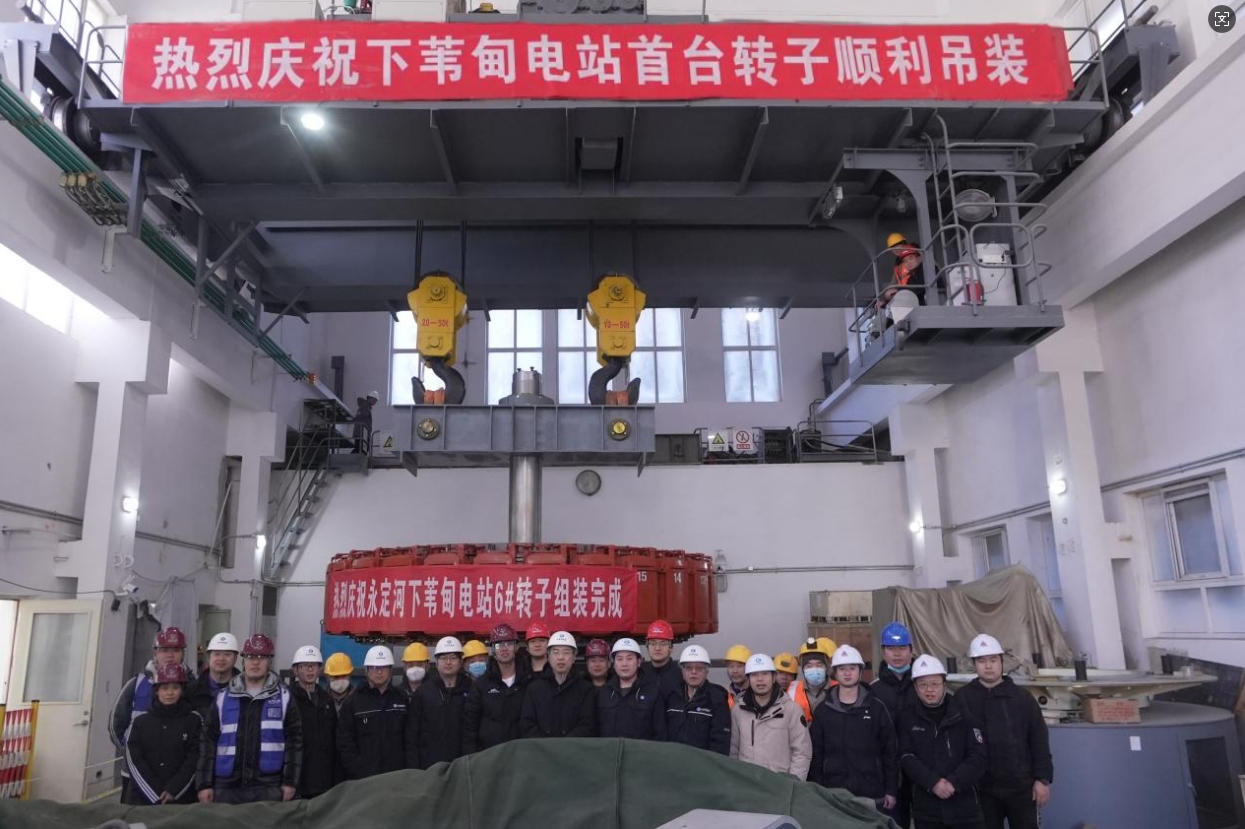

6#机组转子直径4.85米 ,总沉80吨。为确保吊装顺利进行 ,两站项目部和各参建单元提前造订吊装规划 ,屡次进行模拟演练。吊装当天 ,工作人员对转子与定子之间的间隙、转子的水平度等关键数据进行亲昵监控。首台转子在大型起沉机吊装下安稳上升、缓缓移动 ,最终正确无误地落入6#基坑预约地位。

后续 ,两站项目治理部将持续强化工程安全、质量以及进度监管 ,有序推动设备装置等各项工作 ,确保电站如期实现投产发电指标。


J9集团下马岭电站、下苇甸电站应急水毁建复项目总投资约3亿元 ,重要施工内容蕴含水利机械刷新、电气及通讯系统刷新等。项目于2024年4月23日开工 ,工期450天 ,落成后 ,可实现幼流量发电 ,保险北京电网不变运行和用电安全。
