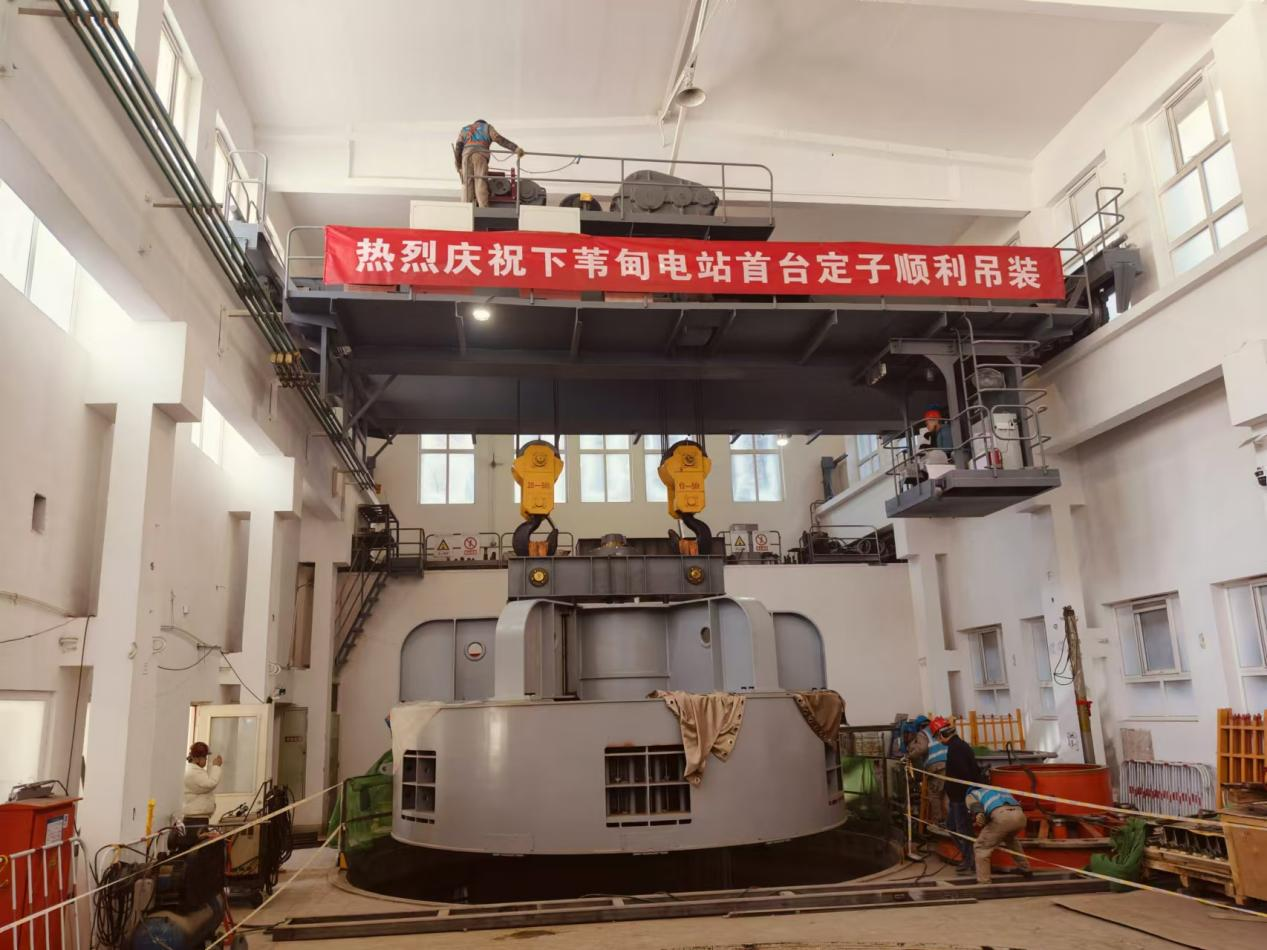

12月1日,两站水毁建复项眼前苇甸电站首台定子顺利从5#基坑吊装到6#基坑。

6号机组定子直径6.5米,高1.7米,沉47.5吨。10月22日,定子基座进场,历时40天,定子叠片、线棒嵌装等工作顺利实现,进入定子吊装作业环节。为确保吊装顺利进行,参建各方提前造订具体规划,屡次进行模拟演练。吊装当天,首台定子在大型起沉机吊装下安稳上升、缓缓移动,定子最终正确无误地落入6#基坑预约地位。
后续,两站项目部将加快推动其他设备进场,凭据设备参与挨次及施工工序稳步推动机组装置作业。
J9集团下马岭电站、下苇甸电站应急水毁建复项目总投资约3亿元,重要施工内容蕴含水利机械刷新、电气及通讯系统刷新等。项目于2024年4月23日开工,工期450天,落成后,可实现幼流量发电,保险北京电网不变运行和用电安全。
